Проектирование водоснабжения дома и составление сметы
Грамотно спроектированная система водоснабжения обеспечивает комфорт, безопасность и экономичную эксплуатацию дома на годы вперед. Ошибки на ранних этапах оборачиваются перерасходом бюджета, сложными переделками и авариями. Ниже — ключевые особенности проектирования и составления сметы, с акцентом на частные дома и каркасно-щитовые постройки.
Что включает проект водоснабжения
- Анализ исходных данных. Тип источника (централизованный водопровод, скважина, колодец), глубина залегания водоносного горизонта, требуемый расход и давление, количество точек водоразбора, этажность, наличие поливочного контура, теплых полов с подмешиванием, котельной, техники (ПММ, стиральная машина), санитарные нормы.
- Гидравлический расчет. Подбор диаметров труб и арматуры под требуемые расходы, расчет потерь давления, проверка соответствия напора на самых удаленных приборах, расчет шума и скоростей потока, проверка кавитации на насосном оборудовании.
- Схема разводки. Коллекторная, тройниковая либо комбинированная; горячее/холодное водоснабжение, рециркуляция ГВС, кольцевание магистралей для выравнивания давления, выделение контуров на уличные краны.
- Теплотехника и защита. Теплоизоляция труб, защита от замерзания (греющий кабель, прокладка ниже глубины промерзания, утепленные вводы и колодцы), антикоррозионные решения.
- Водоподготовка. Анализ воды (общая жесткость, железо, марганец, окисляемость, бактерии), подбор фильтров грубой и тонкой очистки, умягчение, обезжелезивание, УФ-дезинфекция, байпас.
- Автоматика и безопасность. Датчики протечки и перекрывающие электроприводы, защита от сухого хода насоса, обратные клапаны, редукторы давления, термостатические смесители, предохранительные клапаны, расширительные баки для ГВС с рециркуляцией.
- Документация. Планы, аксонометрии, спецификации, опросные листы на оборудование, пояснительная записка с расчетами, ведомость объемов работ и сметная часть.
Ключевые решения и нюансы
- Источник воды. Для скважины: расчет дебита, выбор насосной станции (погружной насос по напору и расходу), оголовок, кессон или адаптер ввода, обратный клапан, гидроаккумулятор и автоматика. Для центрального водопровода: учет давления и возможных его перепадов, установка редуктора, фильтрации по санитарным показателям.
- Схема рециркуляции ГВС. Позволяет получать горячую воду мгновенно на дальних точках, но требует насоса рециркуляции, теплоизоляции, балансировочных клапанов и расчетов энергопотерь. В небольших домах без длинных трасс иногда рациональнее локальные водонагреватели.
- Коллекторная разводка. Удобна балансировкой, снижает перепады давления при одновременном водоразборе, упрощает обслуживание. В стойках или в техшкафах устанавливаются коллекторы с расходомерами/клапанами.
- Выбор материалов труб. PEX-a/PE-RT с пресс-фитингами — гибкость, минимум соединений в стенах, стойкость к гидроударам. PP-R — бюджетно, но требует грамотной пайки и компенсации температурных удлинений. Медные трубы — долговечность, высокая цена, требования к воде и пайке. Нержавеющая гофра — монтажная скорость, но акустика и стоимость. Для подземных вводов — ПЭ100 SDR11.
- Защита от гидроударов. Редукторы давления, плавный пуск насосов, демпфирующие вставки, правильная арматура.

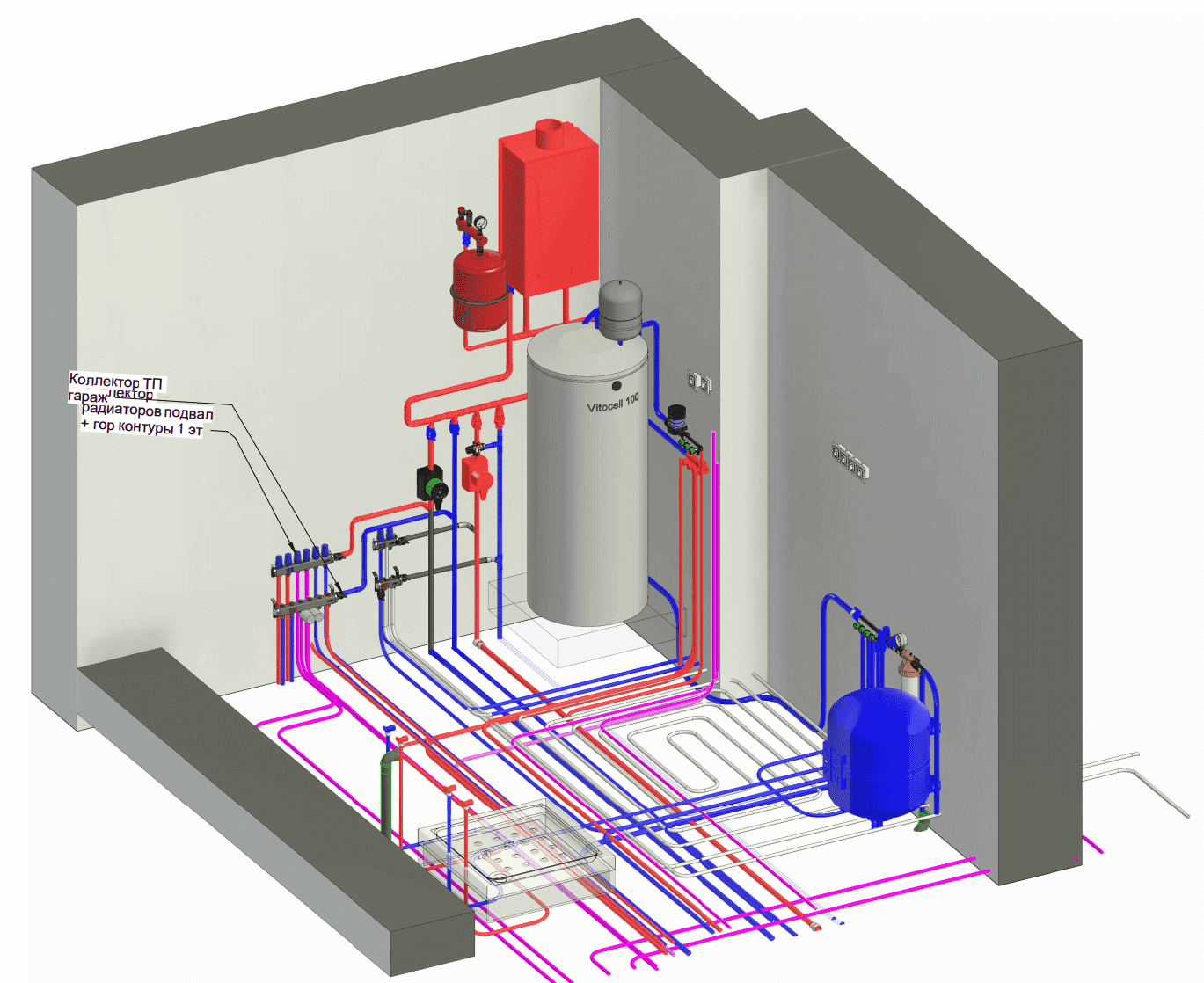

- Размещение оборудования. Техническое помещение с дренажом и трапом, доступом для обслуживания фильтров и мембран, предусмотренными байпасами. Для каркасных домов — дополнительная шумоизоляция насосов и жесткое основание под станции.
- Шум и вибрации. Акустические вставки, антивиброопоры насосов, секционирование крепежа, скоростной режим в трубах до 0,7–1,0 м/с для тишины.
- Антисептика и санитария. Раз в год обслуживание УФ-ламп, промывка фильтров, периодическая дезинфекция системы, слив на зиму неиспользуемых контуров.
Составление сметы: как избежать сюрпризов
- Разделение на позиции. Материалы (трубы, фитинги, арматура, фильтры, насосы, бойлер/котел, коллекторы, автоматика), оборудование (скважинный насос, гидроаккумулятор, станции умягчения), работы (монтаж, пусконаладка), пусковые реагенты, доставка и погрузка, шефмонтаж, авторский надзор.
- Привязка к ведомости объемов. Смета опирается на спецификацию проекта: количество метров труб по диаметрам, число соединений, запорной арматуры, точек водоразбора, длины кабеля греющего контура, утепления.
- Коммерческие предложения. Запрос 2–3 КП на ключевое оборудование и материалы, проверка наличия сертификации и сервисных центров.
- Резервы и риски. Непредвиденные расходы 5–10%, сезонные корректировки цен, запас материалов 3–7% на подрезки, учет возможной смены оборудования по наличию.
- Трудозатраты. Нормирование по трудоемкости: штробление/скрытая прокладка, коллекторные узлы, обвязка котельной/бойлера, монтаж водоподготовки, автоматика, испытания и промывка.
- Стоимость пусконаладки и анализов. Гидроиспытания, опрессовка, бактериологический и химический анализ воды, настройка автоматики и балансировка рециркуляции ГВС.
Чек-лист для приемки
- Наличие проектов, исполнительной схемы и паспортов.
- Маркировка коллекторов и запорной арматуры.
- Результаты опрессовки, акты скрытых работ.
- Фактические диаметры и уклоны, теплоизоляция наружных и горячих линий.
- Работа рециркуляции: температура на дальних точках, шум насоса, балансировка.
- Отсутствие вибраций и свистов при одновременном водоразборе.
- Доступ к фильтрам, счетчикам, редукторам; наличие байпасов.
Грамотное проектирование водоснабжения начинается с точных исходных данных и расчетов, продолжается продуманной схемой разводки, защитой и автоматикой, и завершается корректной сметой и качественным монтажом. Такой подход минимизирует риски, экономит бюджет и обеспечивает комфортное водопользование в доме на долгие годы.
